工事の概要・建設工事の様子について
工事の概要について
工事名 | 高崎文化芸術センター(仮称)建設工事 |
---|---|
工事場所 | 高崎市栄町79番3 他 |
工期 | 平成28年6月25日から 平成31年6月14日(予定) |
発注者 | 高崎市 |
設計・監理者 | (株)佐藤総合計画 |
施工者 | 竹中・東鉄・佐田高崎文化芸術センター(仮称)建設工事特定建設工事共同企業体 |
工事概要 | 構造:SRC造(一部S造、RC造)地上8階・地下1階 用途:多目的ホール 敷地面積:10,983.22平方メートル 建築面積:8,826.01平方メートル 延床面積:27,355.15平方メートル 工事種目:1 建築工事、2 電気設備工事、3 空調設備工事、4 給排水衛生設備工事、5 舞台機構設備工事 |
工事の様子について

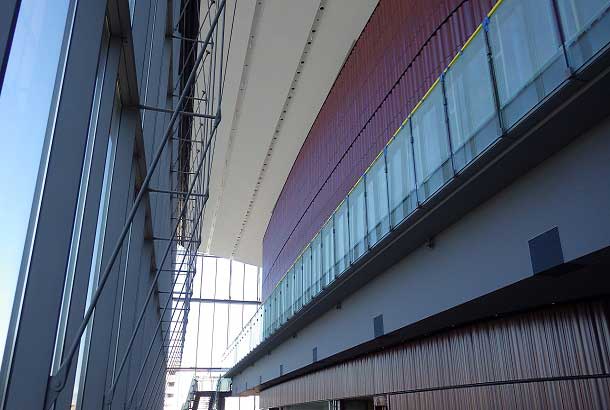

現場は高崎駅東口駅前の栄町駐車場跡地です。工事の様子を適宜ご紹介しています。

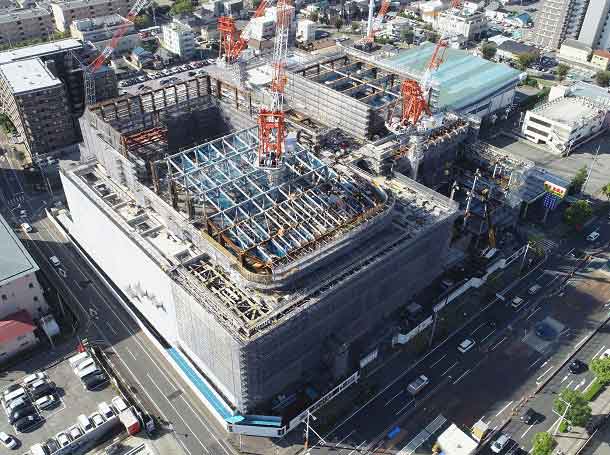

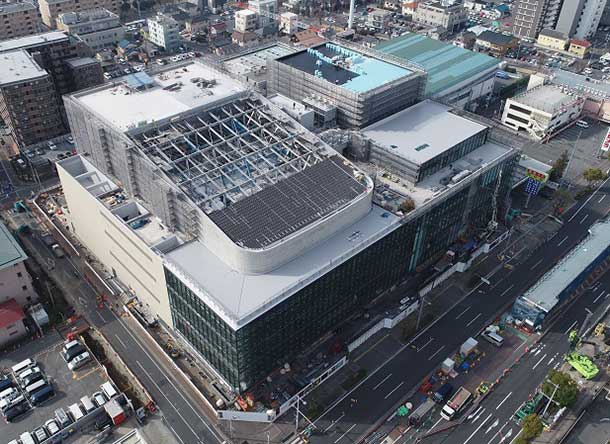

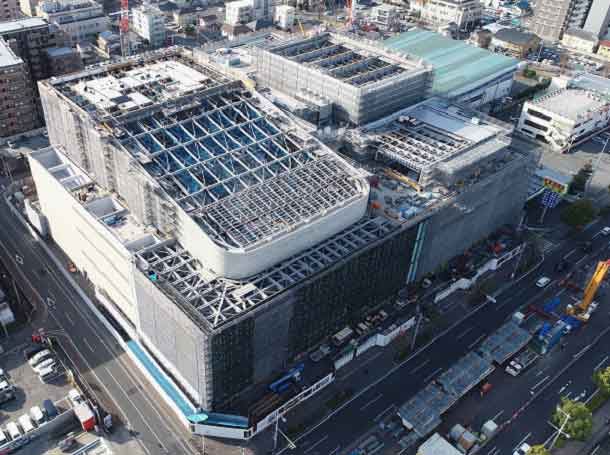

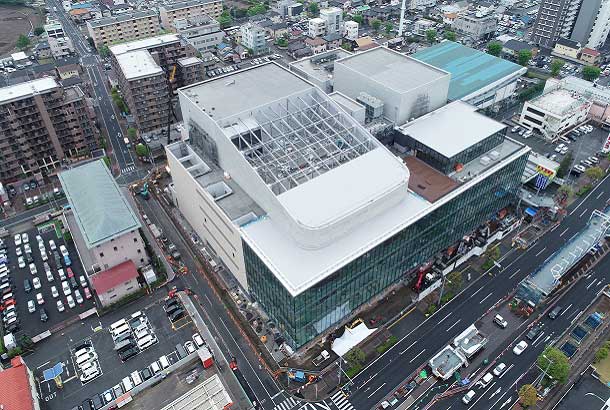

令和元年5月7日 各所仕上げ工事、外構工事を進めています。

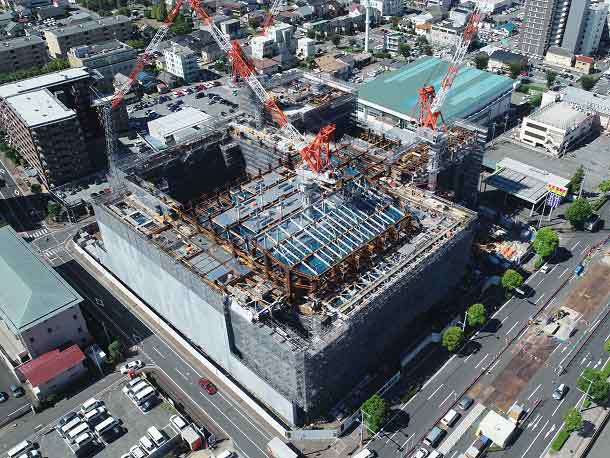

平成31年2月25日 防水工事を進めています。
内装工事(地下1~7階)を進めています。

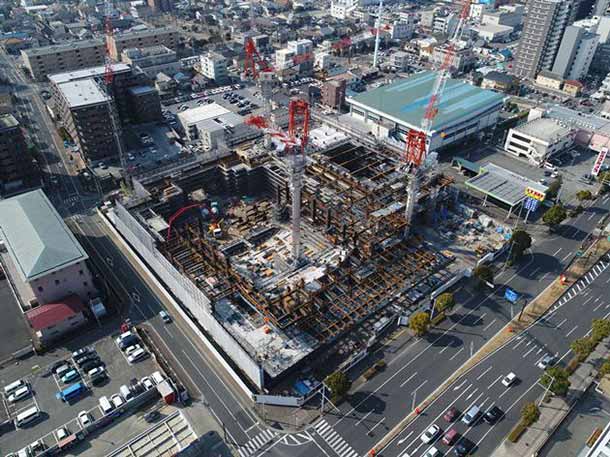

平成30年12月26日 地上躯体工事(7階~屋根部分)を進めています。
内装工事(地下1~6階)を進めています。

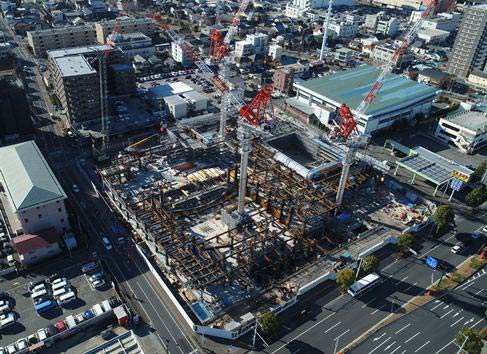

平成30年10月26日 地上躯体工事(6階~屋根部分)を進めています。
内装工事(地下1~5階)を進めています。

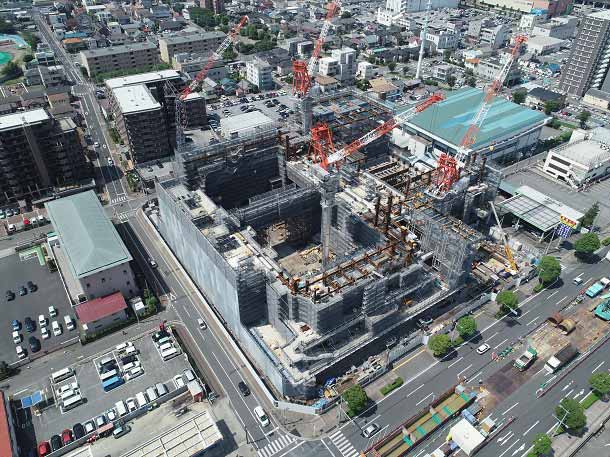

平成30年8月28日 地上躯体工事(4階~屋根部分)を進めています。
内装工事(地下1~4階)を進めています。

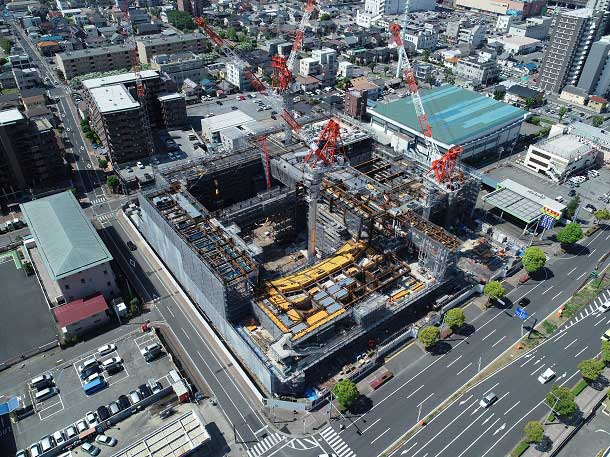

平成30年6月26日 地上躯体工事(4~7階部分)を進めています。
内装工事(地下1~2階)を進めています。

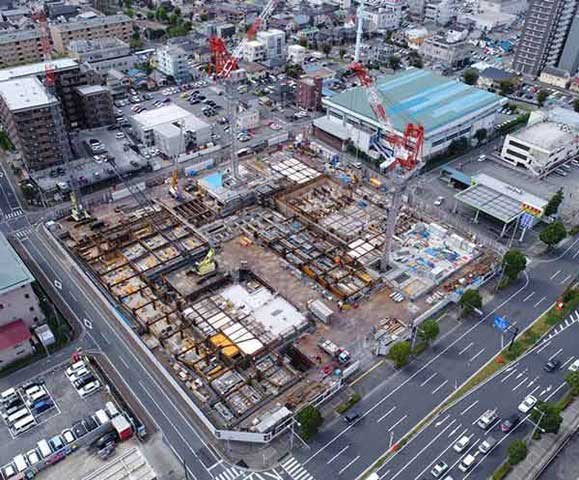

平成30年4月28日 地上躯体工事(3~5階部分)を進めています。
内装工事(地下1~1階)を進めています。

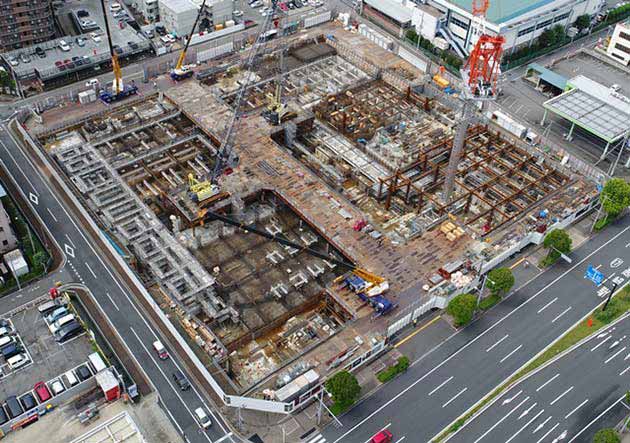

平成30年2月27日 地上躯体工事(2~4階部分)を進めています。
平成29年12月23日 地上躯体工事(1階部分)を進めています。

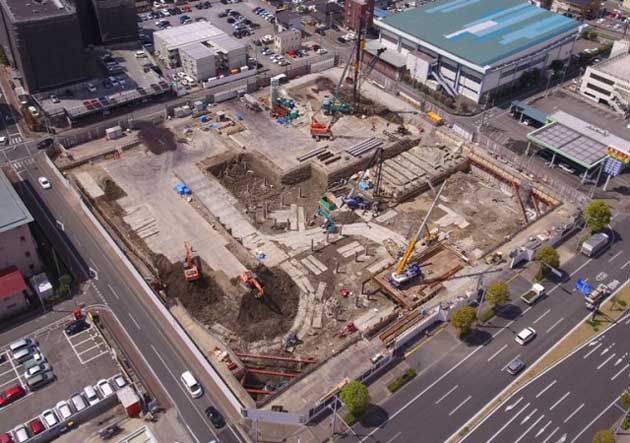

平成29年10月24日 引き続き地下躯体工事を進めています。

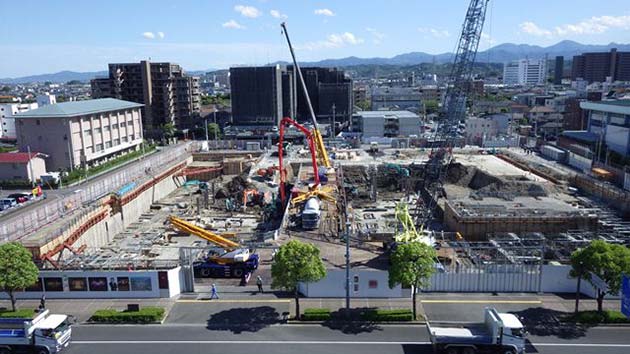

平成29年8月21日 地下躯体工事を進めています。

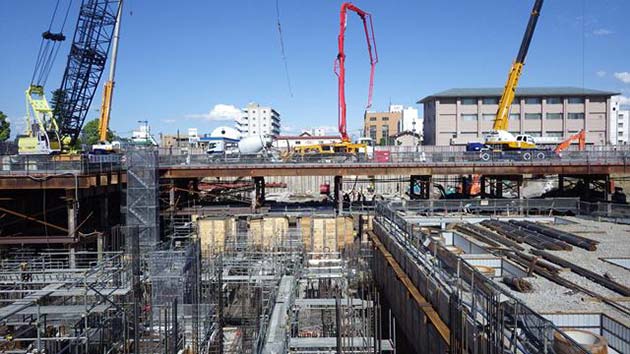

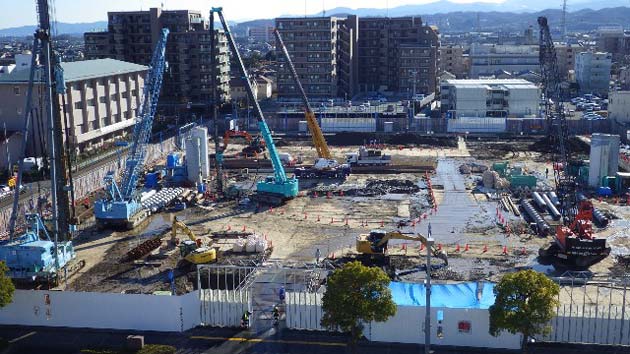

平成29年6月2日 掘削工事と基礎工事を進めています。
平成29年4月20日 掘削工事等を進めています。

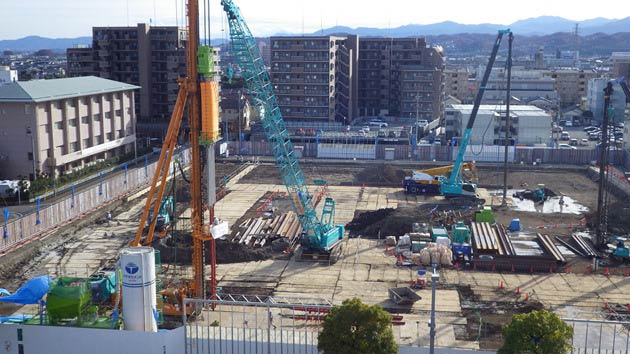

平成29年1月10日 杭工事を進めています。
平成28年12月5日 地下工事のための山留工事(SMW等)を進めています。

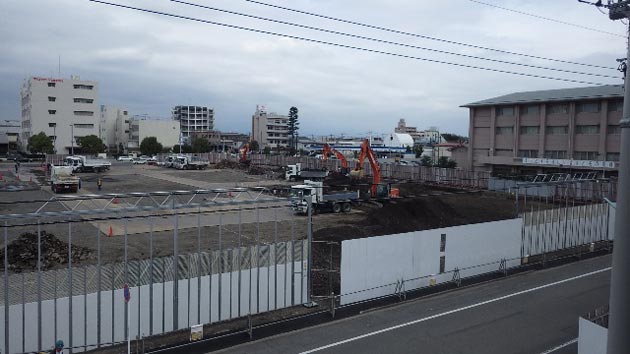

平成28年10月10日 仮囲いや工事用ゲートの設置、地盤面の鋤取り等の準備工事を進めています。
平成28年8月2日 起工式を執り行いました。
